ТЭЦ в режиме когенерации


rompetrol render crop


Казахстанско-румынский инвестиционный фонд в сфере энергетики начал строительство новой ТЭЦ в режиме когенерации на площадке «Petromidia». Благодаря технической конфигурации (две высокоэффективные и высокопроизводительные турбины Siemens SGT-750 и два котла-утилизатора) новая ТЭЦ будет вырабатывать около 80 МВт электроэнергии, из которых около 60-70 МВт для полного покрытия потребности в электроэнергии на площадке «Petromidia», технологический пар до 180 т/час, а также, горячую воду необходимую для отопительной системы города Нэводарь - до 20 МВт /час. Новый объект по комбинированному производству электроэнергии и тепла будет работать на природном газе в качестве основного топлива, при этом, необходимая смесь ресурсов будет обеспечиваться в пропорции 25% из технологических процессов НПЗ и 75% из национальной сети. Ориентировочный срок ввода в эксплуатацию новой ТЭЦ - конец июля 2023 года.

Подробности смотрите в пресс-релизе.

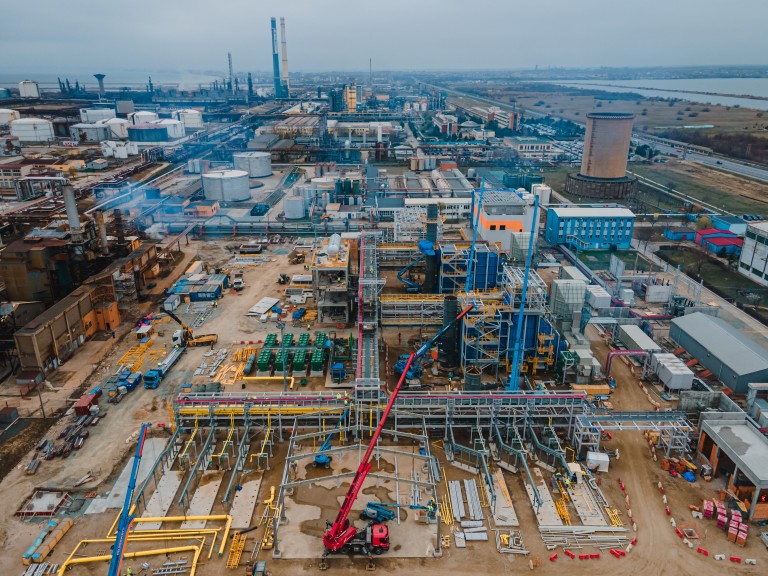

Статус работ-третий квартал 2022



Получение разрешений: Экологическое разрешение, разрешение на строительство - ЗАВЕРШЕНО;

Разрешение на газопровод: все разрешения и права на используемые земли получены в конце сентября 2022 г. Документация для получения разрешения на строительство будет подана в начале октября 2022 г.;

Рабочий проект: разработка технической документации находится на продвинутой стадии;

ATR (согласование на подключение к электрической сети): получено в июне 2022 г., ATR для природного газа: получено в конце 2021 г.;

Закупки: все оборудование находится в производстве; Основное оборудование находится на завершающей стадии изготовления; На объект доставлены: крупногабаритные трансформаторы ГСУТ1, ГСУТ2 и электрооборудование;

Строительные работы: завершены все фундаменты, ведутся работы на всех зданиях, а также на эстакадах и подземной сети трубопроводов. Строительные работы по газопроводу начнутся после получения разрешения на строительство.




19 августа 2020 года, Казахстанско-румынский инвестиционный фонд в сфере энергетики подписал с «Calik Enerji» -Турция EPC контракт (проектирование, закупки и строительство) на строительство «под ключ» теплоэлектростанции в режиме когенерации на площадке «Petromidia». Общий объем инвестиций в этот проект составляет около 148 миллионов долларов США. Ежегодно проект будет генерировать около 11 миллионов долларов США в виде налогов, уплачиваемых в государственный бюджет.
Новый производственный объект будет соответствовать самым высоким технологическим, энергоэффективным и экологическим стандартам.  Строительство ТЭЦ будет осуществляться в сотрудничестве с Теплоэлектростанцией «Мидия» («Uzina Termoelectrica Midia» – «UTM»), которая в настоящий момент принадлежит Министерству энергетики Румынии (56,58%) и «KMG International» (43,42%).

Подробности смотрите в пресс-релизе.
